越南电网升级,2019年东南亚近一半太阳能项目位于该地区
越南政府宣布,垄断公用事业公司EVN已提前完成了多项电网升级。但是,如果输电网要赶上可再生能源的发展速度,越南还有很长的路要走。法律和金融行业人士向PV Tech表示,尽管工作进展速度值得称道,但迄今为止,仍有多个需升级的项目尚未完成,因此不应过分夸大正面影响。
由于优越的辐照水平,越南平顺省和宁顺省已被太阳能开发商淹没。但是,这与新增的风电项目一起给电网整合带来了压力。越南工业和贸易部(MOIT)表示,在两个省获得规划批准的4.6GW可再生能源项目中,已投运项目有2140MW,分布在41个电站中。
虽然2017年4月才开始引入太阳能补贴,但快速的变化步伐已令越南超越了全球光伏市场历史最悠久的澳大利亚。至2019年6月的一年间,越南新增太阳能项目的数量已正式超过澳大利亚。
随着电网限制问题的浮现,越南总理批准了2018年年底大力扩展输电基础设施的计划,重点关注两个受影响严重的省份。
升级
MOIT在本周发布的一份声明中表示:“最新消息表明,预计以这一计划为补充的输电工程会成为现实并超过最初计划。”
内容包括:

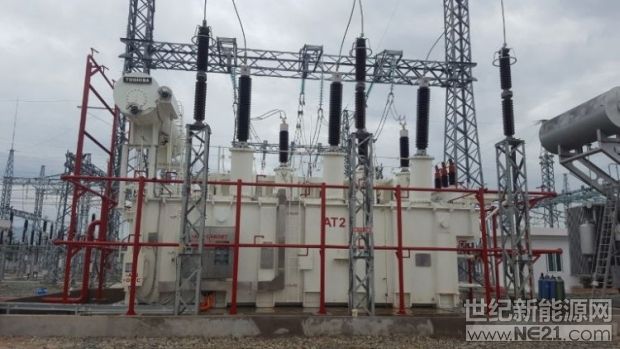

将220kV Thap Cham电站装机量从2x125MVA提升至2x250MVA
为Ham Tan 220kV电站增加第二个变压器
投资建设Phan k 220KV电站(2x250MVA)和连接线路
投资建设220kV Ninh Phuoc电站(2x250MVA)和道路
连接500kV Vinh Tan和Di Linh电站线路并提升装机量
Thap Cham变电站工程和变压器投资比原计划提前一年完成,而Ham Tan工程比计划提前两个月完工。
未来面临更大挑战
欧洲商会绿色发展委员会副主席Gavin Smith表示:“本地投资方和国际投资方对这个问题都非常感兴趣。EVN正在迅速发展,这是非常好的消息。”
Smith引用了EVN首席执行官Tran Dinh Nhan提出的目标。根据当地新闻媒体7月份发布的消息, Tran Dinh Nhan承诺,至2020年,太阳能电站都将实现满功率运行。
但是, “Thap Cham、Ninh Phuoc和Pham Ri的线路是迫在眉睫的问题。在完成这项工作之前,我们需要进一步升级变电站。展望未来,最近的MOIT分析表明,还需要建设通往胡志明市的三条500KV线路。
他警告称:“未来还会有更大的挑战。”
随着上网电价政策截止日期将近,越南新增了数个大型清洁能源项目。实际上,工信部指出,已完工项目与截至2018年8月规划的光伏电站产能有关,并不包括这些大型清洁能源项目。这些新增项目导致部分110kV线路和220kV区域变电站超负荷。
考虑到这些情况,EVN编写了一份报告,要求MOIT将问题传达给总理以巩固电网容量。作为回应,政府批准了进一步升级计划,列在了MOIT发文的末尾。
越南Baker&Mckenzie公司执行合伙人Fred Burke表示,电网正在向前发展,EVN为此“付出了辛勤努力”,尽管如此,只有两个变电站提前完工。
然后他提到了MOIT于2019年9月24日发布的No. 7069/BCT-DL报告。报告指出,输电网存在着“非常高”的投资需求,但是,国家预算、 EVN及国家输电公司(NPT)投资的多种传输项目都无法满足这一需求。
因此,Burke表示, EVN要做更多工作,除此之外,政府还应考虑进一步推动私营领域对输电网的投资以逐步满足需求。他还建议尽快完善必要的法律机制和实施指南。
其他近期越南太阳能行业新闻还包括降低地面电站和漂浮光伏费率的计划 ,而Wood Mackenzie发布的一份报告预测称,今年东南亚近一半的太阳能项目都位于越南。
来源:PV-Tech每日光伏新闻
